mercredi 19 octobre 2016

Parc éolien Pierre-De Saurel : Étape cruciale ce samedi
Par Stéphane Martin

Alors que 8 éoliennes sur 12 sont actuellement érigées, la journée de samedi en sera une importante pour l’équipe du Parc éolien Pierre-De Saurel. C’est à ce moment que sera exécutée la première synchronisation avec Hydro-Québec.

« Pour fournir de l’électricité, il faut être au même diapason que le reste du réseau. Cette synchronisation va nous permettre de vérifier si l’appareillage est capable de mettre en phase l’électricité que l’on produit. On est dans l’ordre des microsecondes, c’est un travail qui s’effectue par ordinateur », explique le directeur général, Frédéric Tremblay.

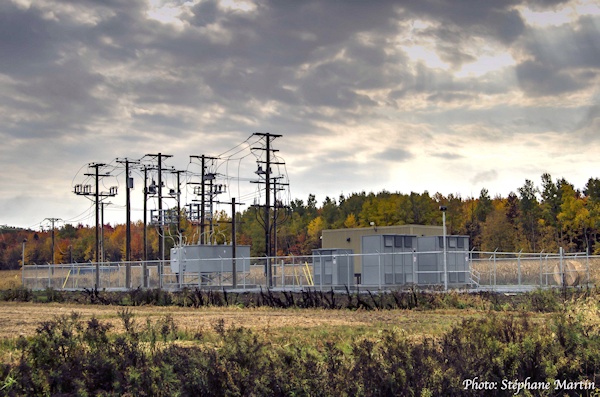

Cette opération se déroulera dans le poste de sectionnement qui est complété depuis le mois d’août dernier.

Mardi, une visite organisée sur le chantier aura permis de constater l’avancement des travaux. Voici quelques clichés qui démontrent la situation.

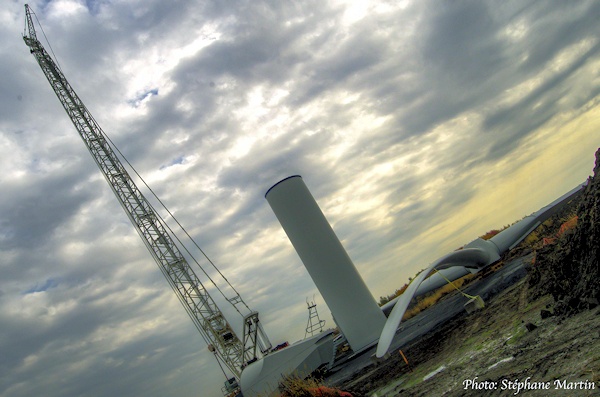

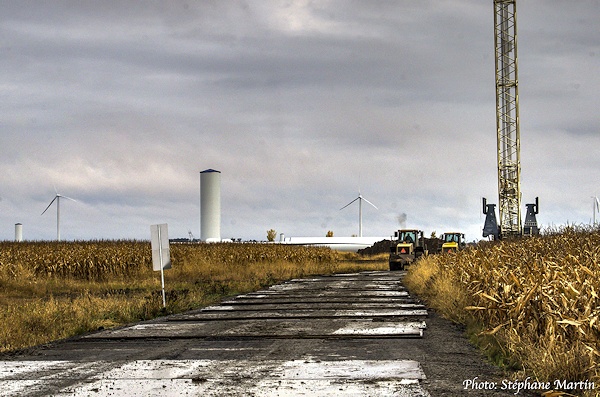

Une grue sur chenilles de 700 tonnes est utilisée afin d’assembler les différentes pièces d’une éolienne. D’immenses plaques d’acier sont apposées sur le sol lors de son déplacement. De cette façon, on s’assure que les chemins ne sont pas endommagés et que la grue conserve une stabilité. Une dénivellation de 2 degrés pourrait entrainer de lourdes conséquences.

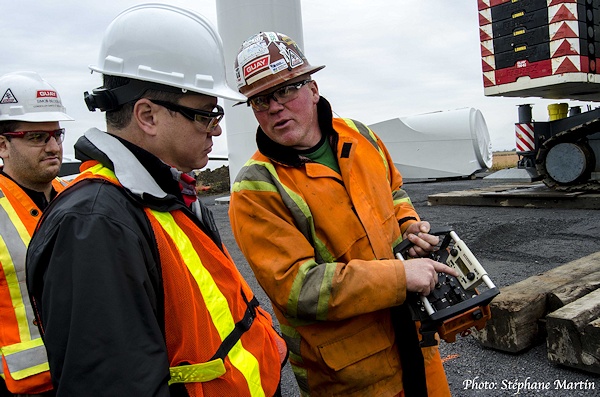

Le grutier explique à Frédéric Tremblay comment il manipule le géant de 700 tonnes qui se déplace à une vitesse maximale de 200 mètres à l’heure.

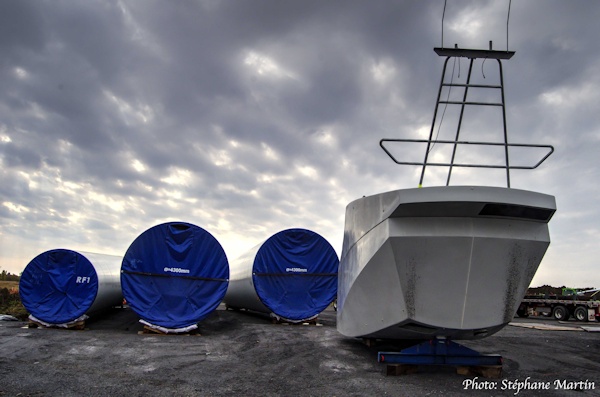

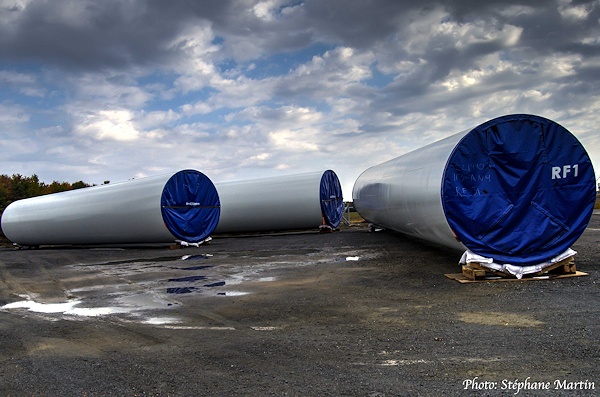

Les différentes parties d’une éolienne sont extrêmement pesantes. Chaque section pèse 50 tonnes et on en compte 4. La nacelle pèse 72 tonnes tandis que le moyeu en pèse 19. Chacune des 3 pales pèse 7 tonnes.

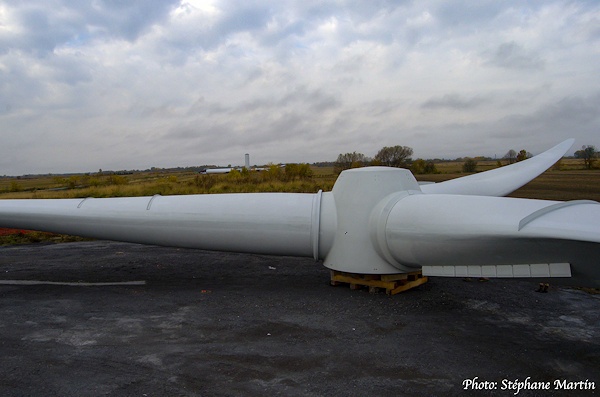

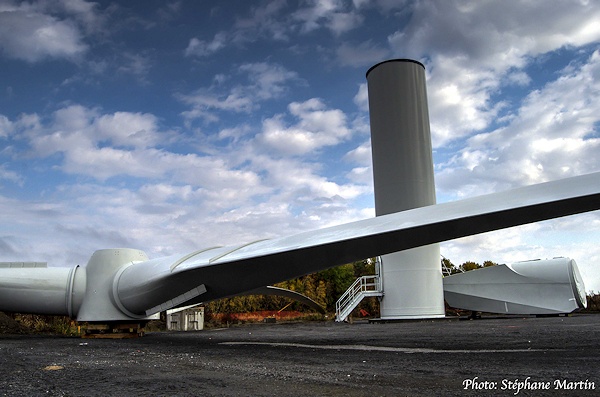

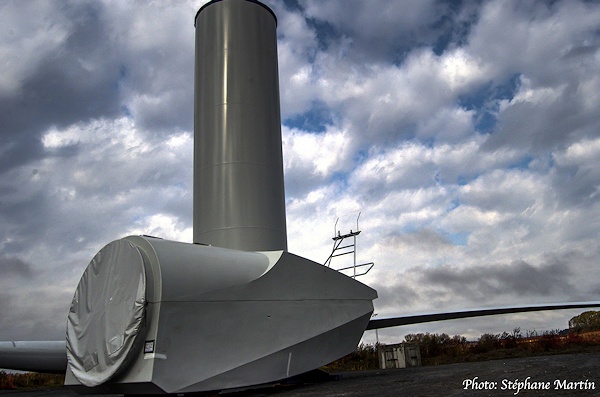

Les pales et le moyeu assemblés représentent la dernière pièce mécanique à être érigés. Il s’agit d’une opération délicate qui doit se faire lorsque les vents sont faibles puisqu’une pale agit comme une aile d’avion.

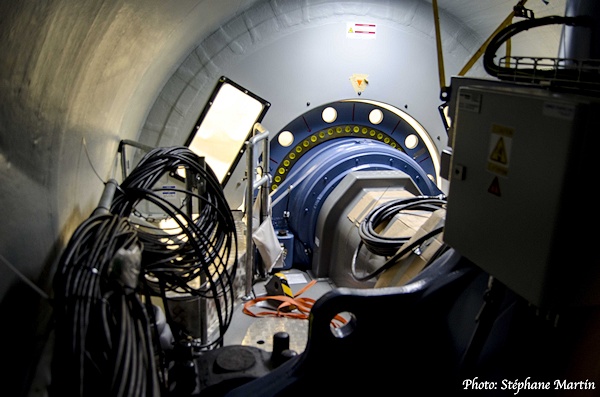

À l’intérieur de la nacelle, on aperçoit à l’avant la pièce qui tourne avec les pales et qui transmet la puissance à l’arbre de transmission de puissance.

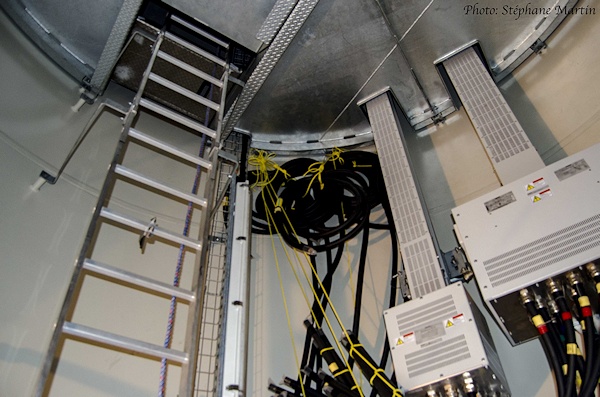

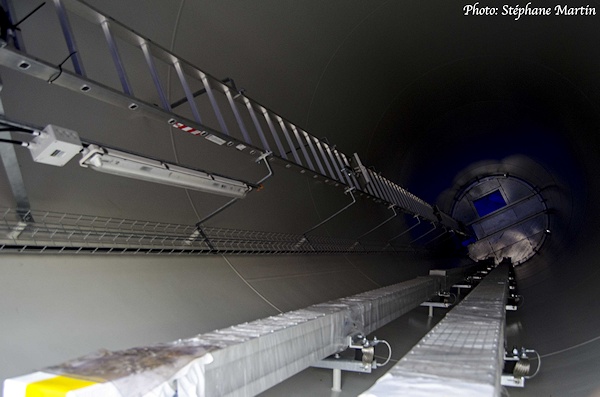

À l’intérieur du tronc des éoliennes, on retrouve tout le câblage reliant les générateurs au sommet. Une échelle permet aux travailleurs de gravir l’équivalent d’une tour de 30 étages. Un monte-charge permettra d’aider ces derniers dans leur ascension.

Les dirigeants du Parc éolien Pierre-De Saurel ont bon espoir que les travaux seront menés à terme dans la première semaine de décembre. En tout, plus de 200 travailleurs de différents corps de métiers seront passés sur le chantier au cours de la construction.
